圓錐破碎機是工業生產中細碎破碎工序的重要生產設備,圓錐破的安全穩定運行跟設備的正確安裝有很大關係。本文分享圓錐破安裝的基本步驟和操作規範。

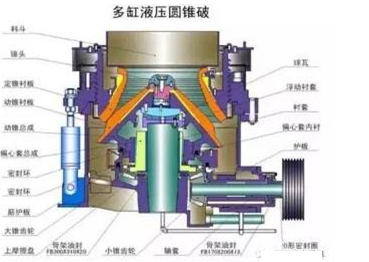

01、底架的安裝
1)設備放置於構建的基礎上。
2)設備的放置:設備需根據基礎圖預先埋置地腳螺栓(按用戶要求,亦可不用地腳螺栓,而采用預埋鐵方案):
a、按照基礎圖地腳螺栓位置,進行第二次灌槳。
b、當二次灌槳層硬化後,安裝底架。
3)安裝底架時應保持嚴格的水平性,安裝前須將底架減振墊對應的位置處打磨平整,並用水平儀檢查基礎水平度。
4)保持底座的水平性,能保證設備的動平衡,從而有力保證機器可靠性。
02、傳動部件的安裝
1)軸承采取熱裝,安裝傳動軸時應保證軸承相對傳動軸的軸向位置。
2)傳動軸裝入以後,應檢查軸向竄動。
3)安裝壓蓋和主機皮帶輪等時必須在平麵接觸部分和平鍵的平麵塗滿一層密封膠。
4)主機皮帶輪的拆卸可用液壓裝置。
03、激振器部件的安裝
1)激振器部件有三塊偏心塊,上、下偏心塊和軸套上對應有鍵,軸套上有三組鍵槽,可以更換使用不同位置組的鍵槽以延長軸套的使用壽命。
2)三塊偏心塊的扇形部分外側有多處鍵槽,長鍵通過上、下偏心塊的力固定中間偏心塊,使用時可根據需要變換中間偏心塊與上、下偏心塊的相對位置以得到不同的破碎力。
3)裝卸偏心塊時,可用小角度楔鐵漲開偏心塊開口處少許,以便裝卸。
4)鎖緊偏心塊使用鋼結構高強度螺栓,將螺帽沉入一邊的開口槽。若因條件所致,現場隻能使用其他高強度螺栓,則須保證沉入後螺栓不轉動90,否則應在螺帽的任對稱兩邊焊接薄鐵板,以使螺帽能被開口槽鎖緊。
5)擰緊螺母到使開口處兩平麵平行後,施加預緊力時用一米長加力杆將螺母再緊擰接近一定角度。施加預緊力後,鎖緊螺母。
6)裝上兩鎖片,鎖片貼近偏心塊,如果上表麵和軸套的軸向鍵槽的上表麵存在間隙,可在鎖片下麵墊上薄鐵板補償間隙。擰緊螺栓並鎖死。

04 、激振器部件和動錐支承的安裝
1)為保證均(jun1)勻細密接觸,應配合動錐支承鋼瓦將副支承球麵瓦進行刮研,並保證球麵瓦外環上每25mm25mm有10~15接觸點,同時使內環有少量環狀間隙。
2)平放激振器在地麵上,動錐支承坐落在其上,將法蘭套在軸套上,把錐套和卡環裝入,確保卡環貼進軸套周向鍵槽和沉入錐套台階裏。
3)緩慢吊起動錐支承使激振器脫離地麵少許,逐次、反複、對稱擰緊法蘭上8條螺栓,然後將螺栓兩個一組用鐵絲鎖死。
4)副支承球麵瓦和激振器的正確安裝有利於保證設備工作的可靠性。
05、動錐部件的安裝
1)清除掉塗主軸、球麵和錐麵上的保護油層。
2)將主軸表麵塗一層黃幹油,球麵和錐麵上塗一層稀油。
3)用薄塑料紙包裹主軸,以防汙染。
4)將動錐放置在鐵架子上,在動錐襯板的外表麵焊接兩對稱吊環,將動錐襯板吊起裝在動錐上,安裝上小襯板、墊環和蓋形螺母(左旋螺紋),然後利用專用扳手和大錘緊固蓋形螺母,並用塞尺檢查四周動錐襯板和動錐之間的間隙,要使間隙近乎為零並四周一致。
5)組裝時在蓋形螺母處吊起動錐部件,將動錐主軸輕輕地緩慢放入激振器部件軸套中,穩穩地使動錐球麵與動錐支承的球麵瓦接觸,避免動錐舌形圈或外沿架空在動錐支承上和壓壞密封圈。
06、調整環的安裝
1)調整環部件包含料鬥、螺紋圈和定錐襯板等部件,它的安裝質量好壞也能影響設備運行的穩定性、破碎效果和定錐襯板的使用壽命。
2)定錐襯板和螺紋圈通過圓錐麵接觸,安裝時放正定錐襯板,把螺紋圈正放於其上,將法蘭放置於螺紋圈上,把卡環卡住定錐襯板的頸部外圈,然後逐次、反複、對稱擰緊螺栓,將法蘭頂起和卡死卡環。
3)安裝好定錐襯板後,即可安裝壓鐵、密封圈和料鬥等零部件。

07、鎖緊機構安裝
1)根據定位銷確定鎖緊結構和支撐環的相對位置,旋入調整環,調整到合適位置以得到合適的工作排料口間隙。
2)始終保證鎖緊結構相對支撐環平行,打開高壓泵站,將壓力調整到13MPa,逐次、反複、對稱向下擰鎖緊結構千斤頂的頂杆,直到擰死。
3)關閉高壓泵,卸除高壓泵的剩餘壓力。
4)因鎖緊結構是通過碟形彈簧實現鎖緊,故在設備正常工作時不能打開高壓泵。
08、潤滑裝置的安裝
1)潤滑裝置按本公司提供的裝配圖進行安裝,用戶需自行準備安裝所需的HG4-761-74規格油管和其他零件。進油膠管須能承受>10MPa的壓力。
2)潤滑裝置的配置,必須保證潤滑進油和回油的順暢。
3)在完成潤滑裝置的安裝後,應先進行潤滑裝置的試驗,調試潤滑係統及控製,如發現潤滑係統有了故障,須拆卸修理。
4)還須調試潤滑裝置的溫度、壓力控製係統,通過調節壓力和溫度上下限指針檢查電接點壓力表、溫度表的可靠性及其與電控櫃聯接的可靠性,以保證設備控製係統的可靠性。
